Wir bauen!

Das Nashornhaus muss nicht nur energetisch saniert werden, die Sanierung soll im Ergebnis auch mit Verbesserungen für die Nashörner einhergehen - mit spürbar mehr Platz im Innenraum - sowie einem Mehrwert für Tierpfleger und Besucher. Um Platz zu gewinnen, werden unter anderem werden die Toiletten weichen. Als Ausgleich entsteht eine moderne, barrierefreie Toilettenanlage im Alten Elefantenhaus. Ursprünglich sollte das Alte Elefantenhaus als Übergangsquartier für unsere Breitmaulnashörner Stella und Lotti dienen (siehe erster Tagebucheintrag). Mittlerweile wurde aber eine bessere Lösung gefunden. Dennoch kommt das alte Elefantenhaus in die Kur. Im vergangenen Jahr wurde die Ausstellung im Erdgeschoss grundlegend überarbeitet, außerdem wurden neue Terrarien eingerichtet. Die Fassade hat einen neuen Anstrich bekommen, in den kommenden Monaten soll das Außengelände als Sommergastronomie-Standort hergerichtet werden. Perspektivisch soll das Haus grundlegend neu gedacht und einer Nutzung zugeführt werden.

05. Februar 2026

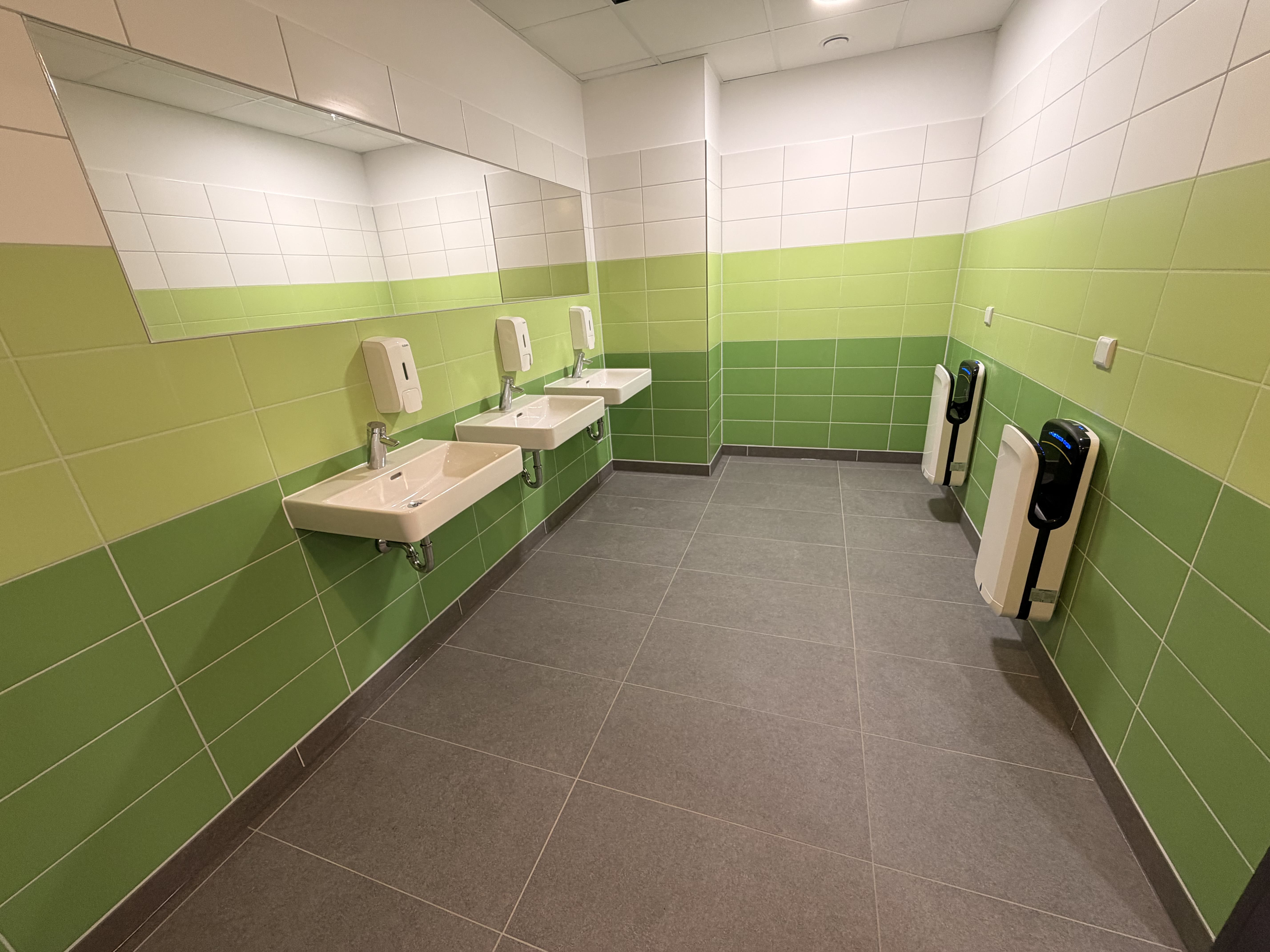

Die Baumaßnahme für die neuen Besucher-Sanitäranlagen im Alten Elefantenhaus wurde planmäßig abgeschlossen und kann nun in Betrieb genommen werden. Entstanden sind ein barrierefreies Behinderten-WC, ein Wickelraum, fünf Damen-Toiletten sowie im Herrenbereich fünf Pissoirs und zwei WC-Kabinen. Die Kosten für die Maßnahme belaufen sich auf rund 400.000 Euro. Mit der Fertigstellung der Sanitäranlagen ist ein erster wichtiger Schritt zur schrittweisen Modernisierung des historischen Gebäudes erfolgt. Nun wird eine Konzeptstudie für die zukünftige Nutzung des Alten Elefantenhauses erarbeitet.

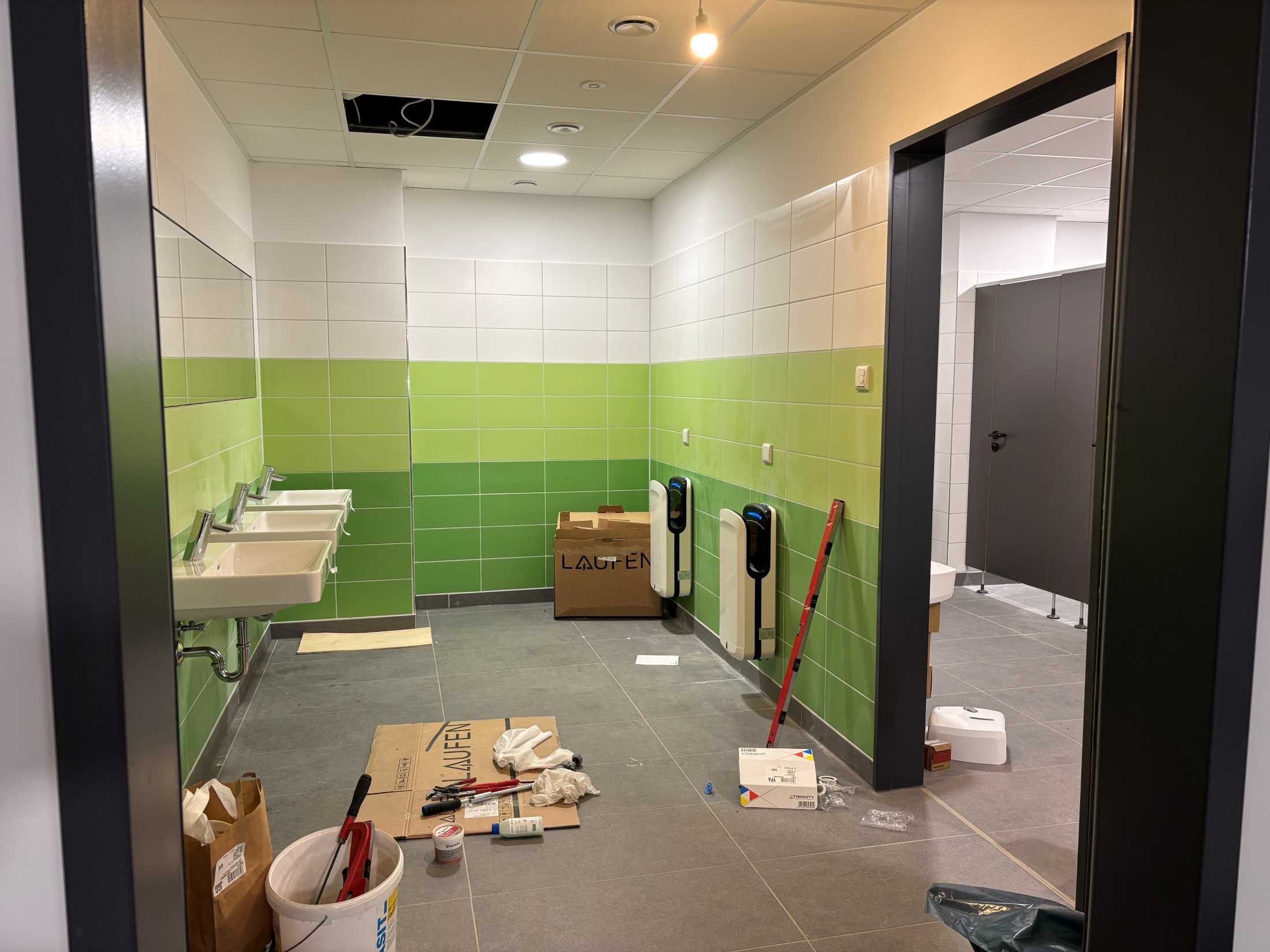

4. Dezember 2025

Endspurt auf der Baustelle im Alten Elefantenhaus. Die neue Toilettenanlage ist so gut wie fertiggestellt: Die Sanitärkeramik ist installiert, Spiegel und Händetrockner hängen, Nahezu alle Trennwände stehen und letzte Feinarbeiten werden getätigt. Wenn jetzt nichts mehr dazwischenkommt, kann die Anlage Ende kommender Woche in Betrieb gehen.

17. November 2025

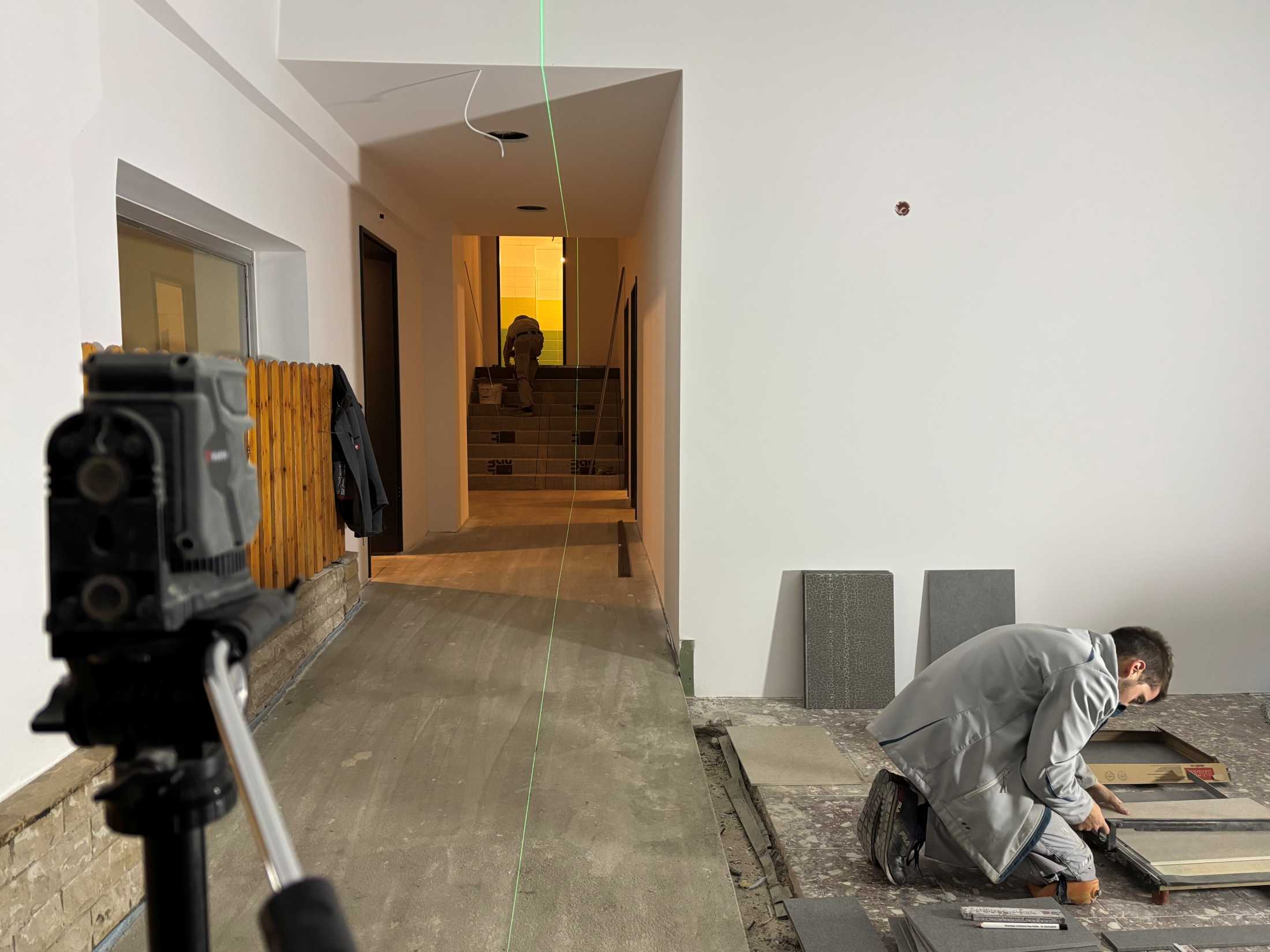

Im Laufe dieser Woche wird das Erdgeschoss wieder für Besucher eröffnet. Derweil werden in der WC-Anlage, ausgehend von der Treppe, die Bodenfliesen verlegt. Zwischenzeitlich wurde gemalert, die Türzargen wurden gestrichen. Anfang Dezember soll die neue WC-Anlage in die Nutzung genommen werden.

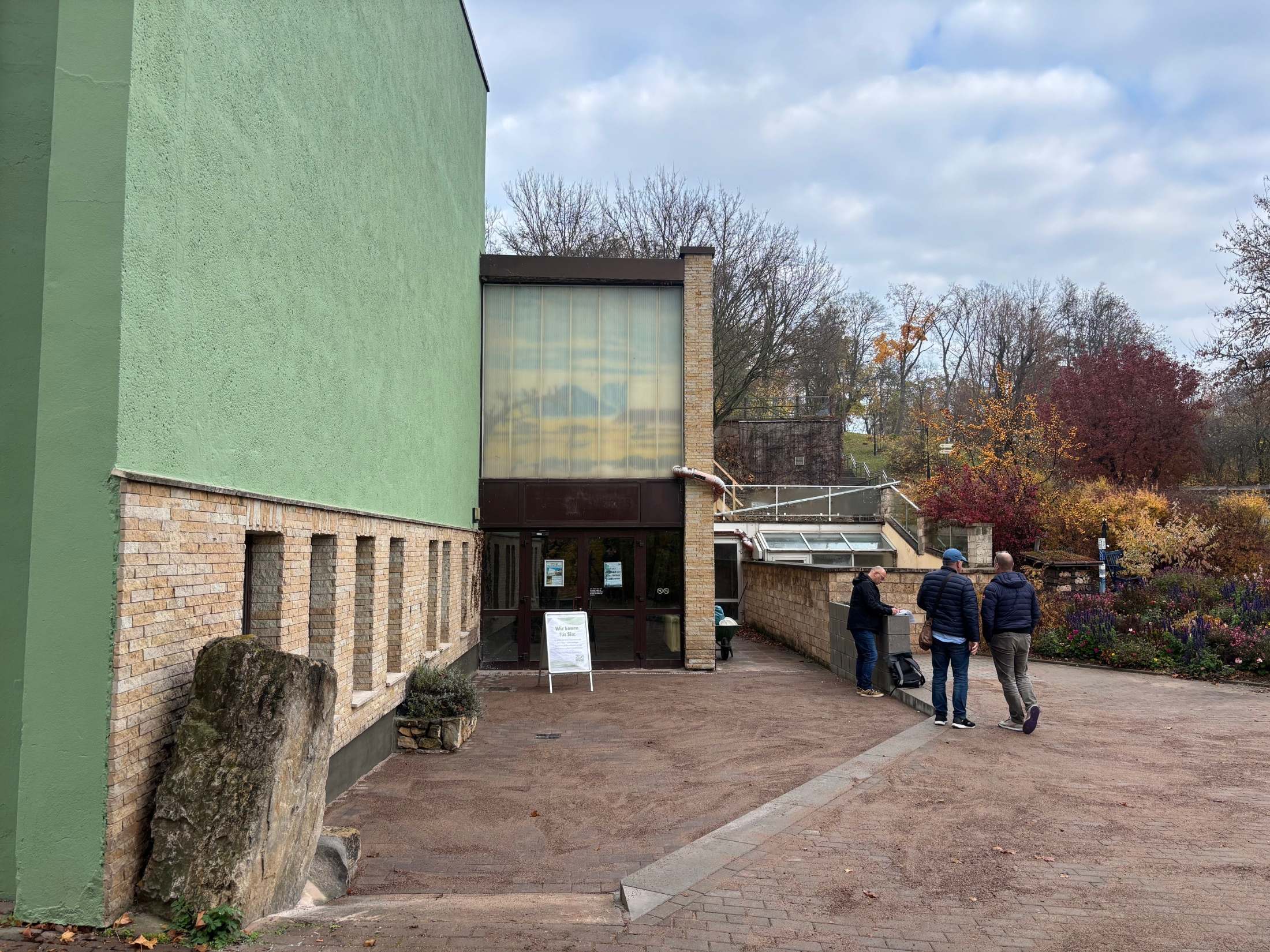

11. Oktober 2025

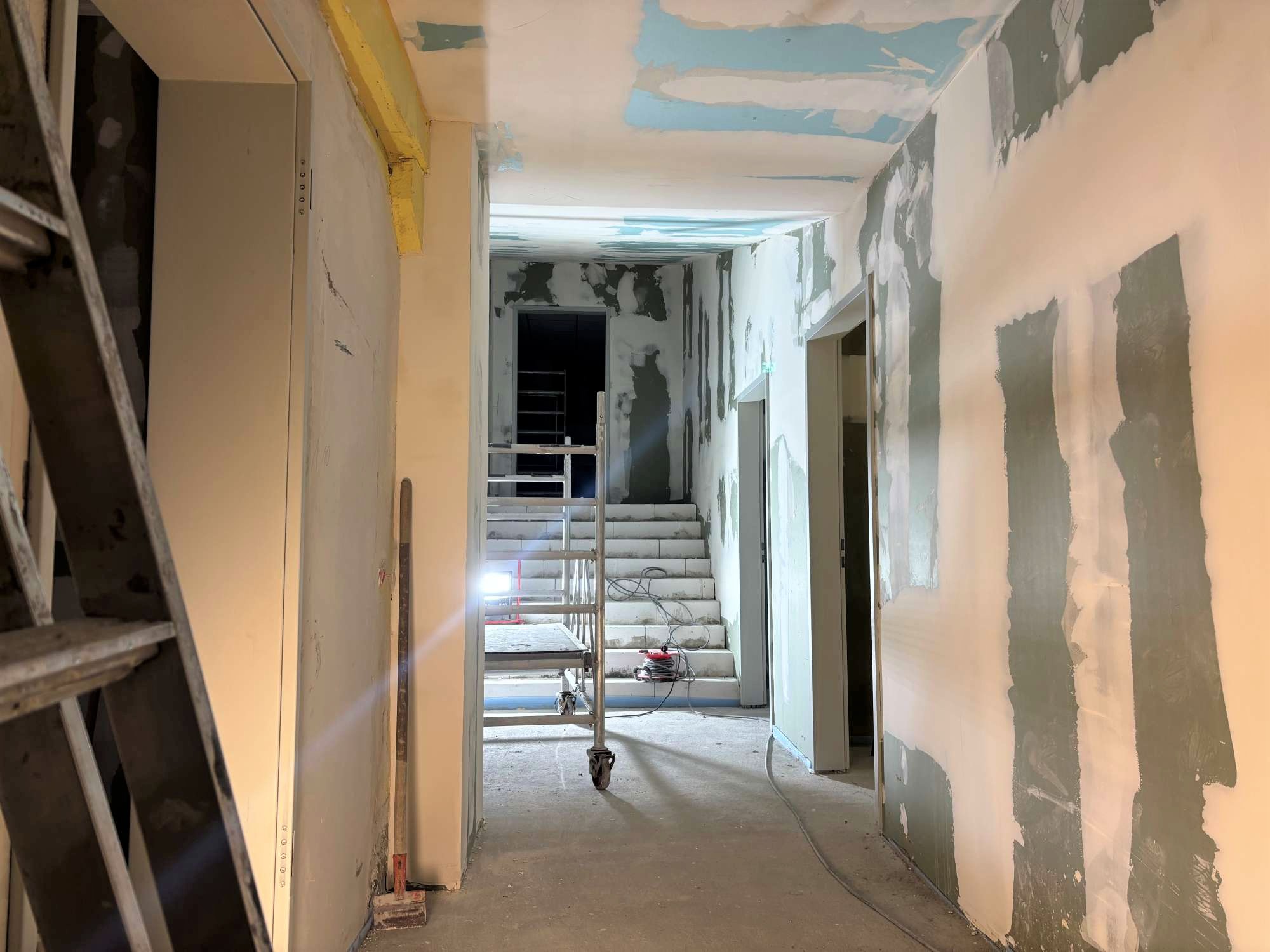

Heute fanden zwei Bauabnahmen statt: Die Pflasterarbeiten vor dem alten Elefantenhaus sind abgeschlossen und im Haus konnten alle Trockenbauarbeiten abgenommen werden.

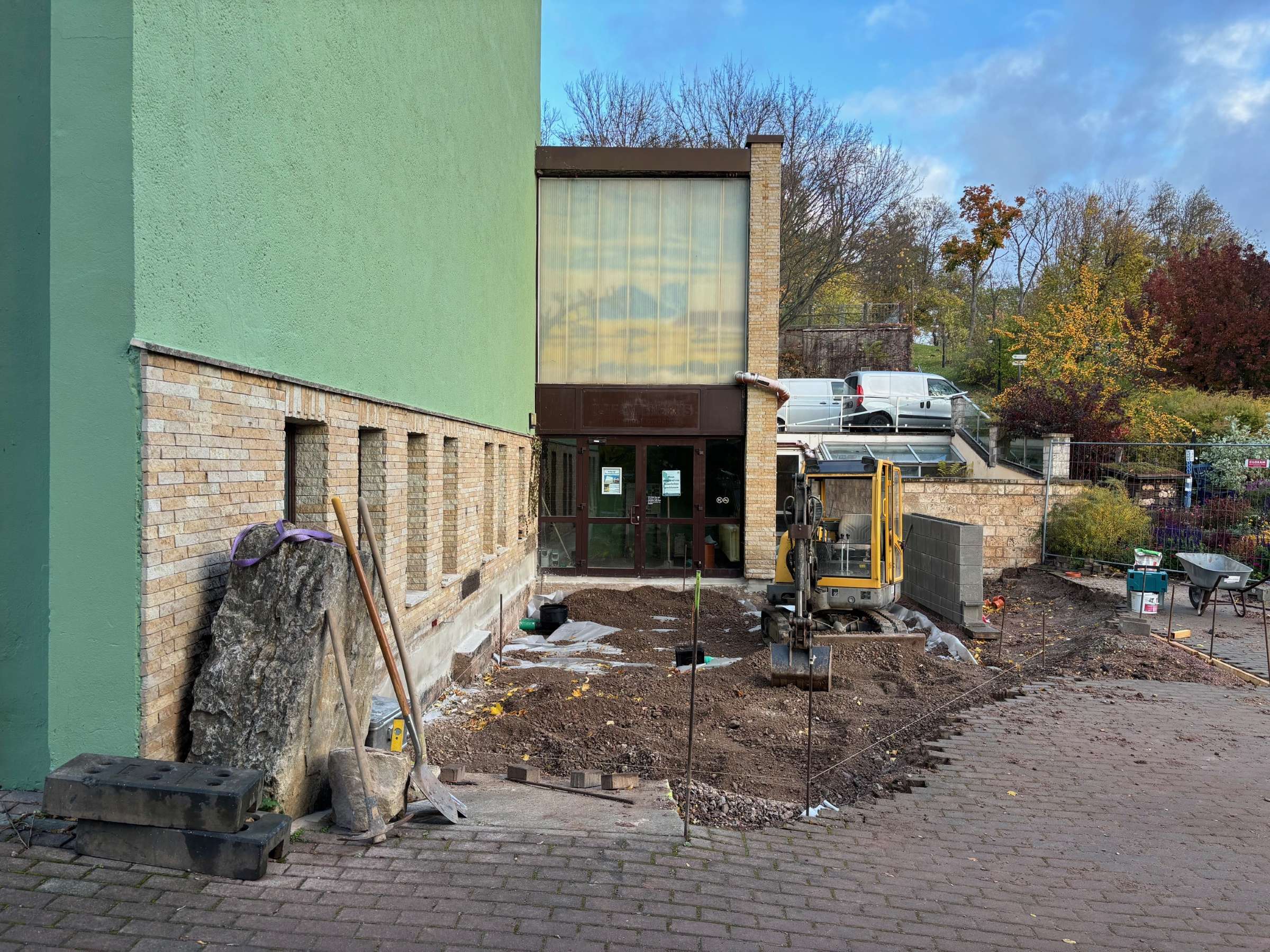

27. Oktober 2025

Vor den alten Elefantenhaus fanden in den letzten zwei Wochen Tiefbauarbeiten statt, damit die WC-Anlage an das Abwasser angeschlossen wird. In den kommenden Tagen wird der Vorplatz wiederhergestellt, so dass das Haus alsbald wieder für Besucherinnen und Besucher geöffnet werden kann.

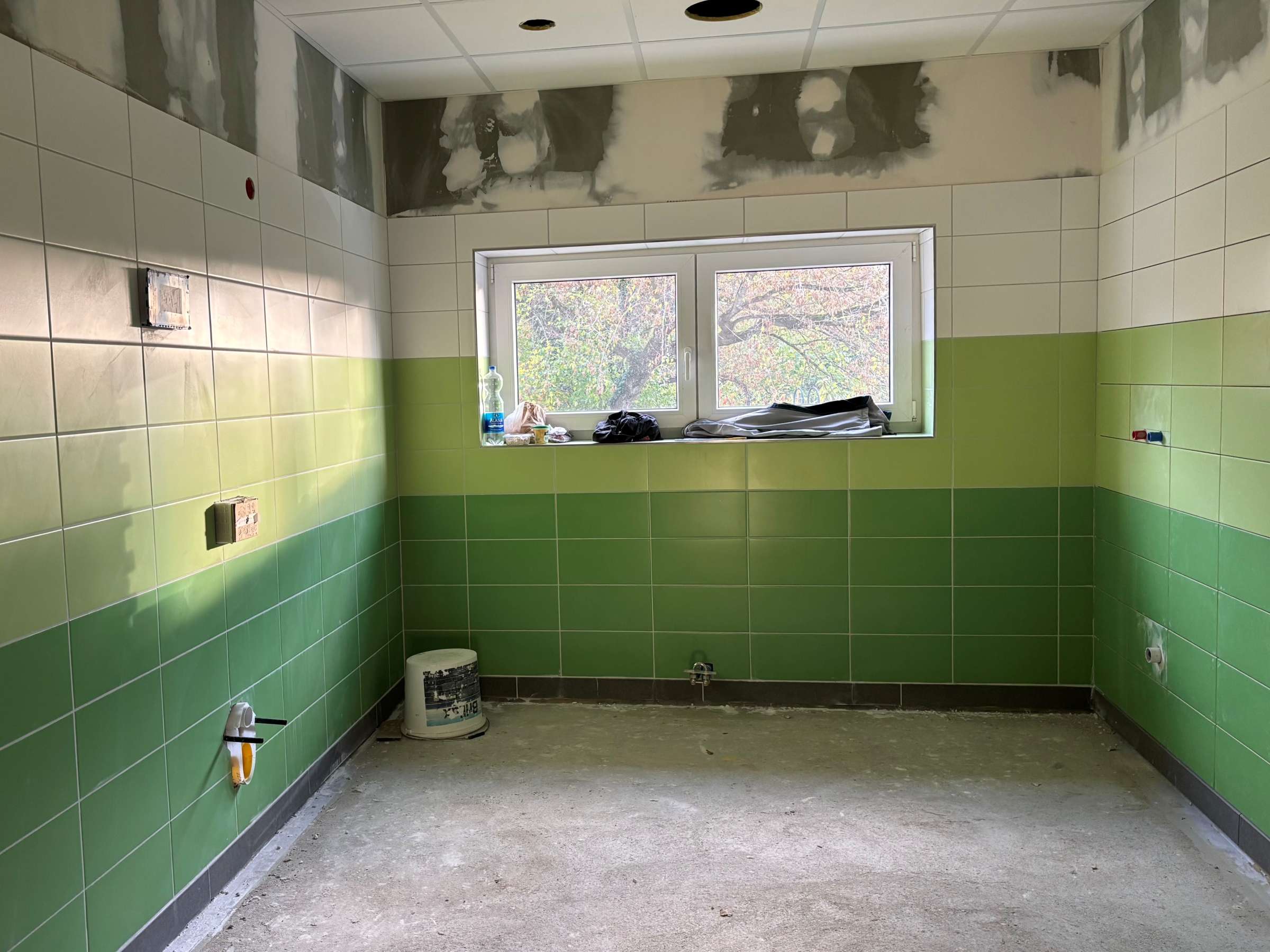

24. Oktober 2025

Beim Blick in das zukünftige barrierefreie WC sieht man, dass die Umbauarbeiten gut vorankommen. Aktuell ist der Fliesenleger im Haus. Die Farbgestaltung in Grüntönen in Kombination mit Grau ist ein Verweis auf den Lebensraum Wald. Sobald die Fußböden fertig sind, wird noch gemalert und es werden die Bad-Keramik, Trennwände und Türen installiert. Es dauerst also nicht mehr lange, bis das alte Elefantenhaus wieder öffnet und die neue WC-Anlage genutzt werden kann.

10. Oktober 2025

Die Trockenbauwände sind fertig, dahinter befinden sich unter anderem alle Vorwandmodule sowie Kabel, der Estrich ist getrocknet, die Türzargen sind gesetzt, die Decken sind abgehangen. Damit ist ein wichtiges Zwischenziel erreicht. Damit ist die Baustelle soweit, dass in der kommenden Woche der Fliesenleger beginnen kann. Weitere Einträge folgen in Kürze.

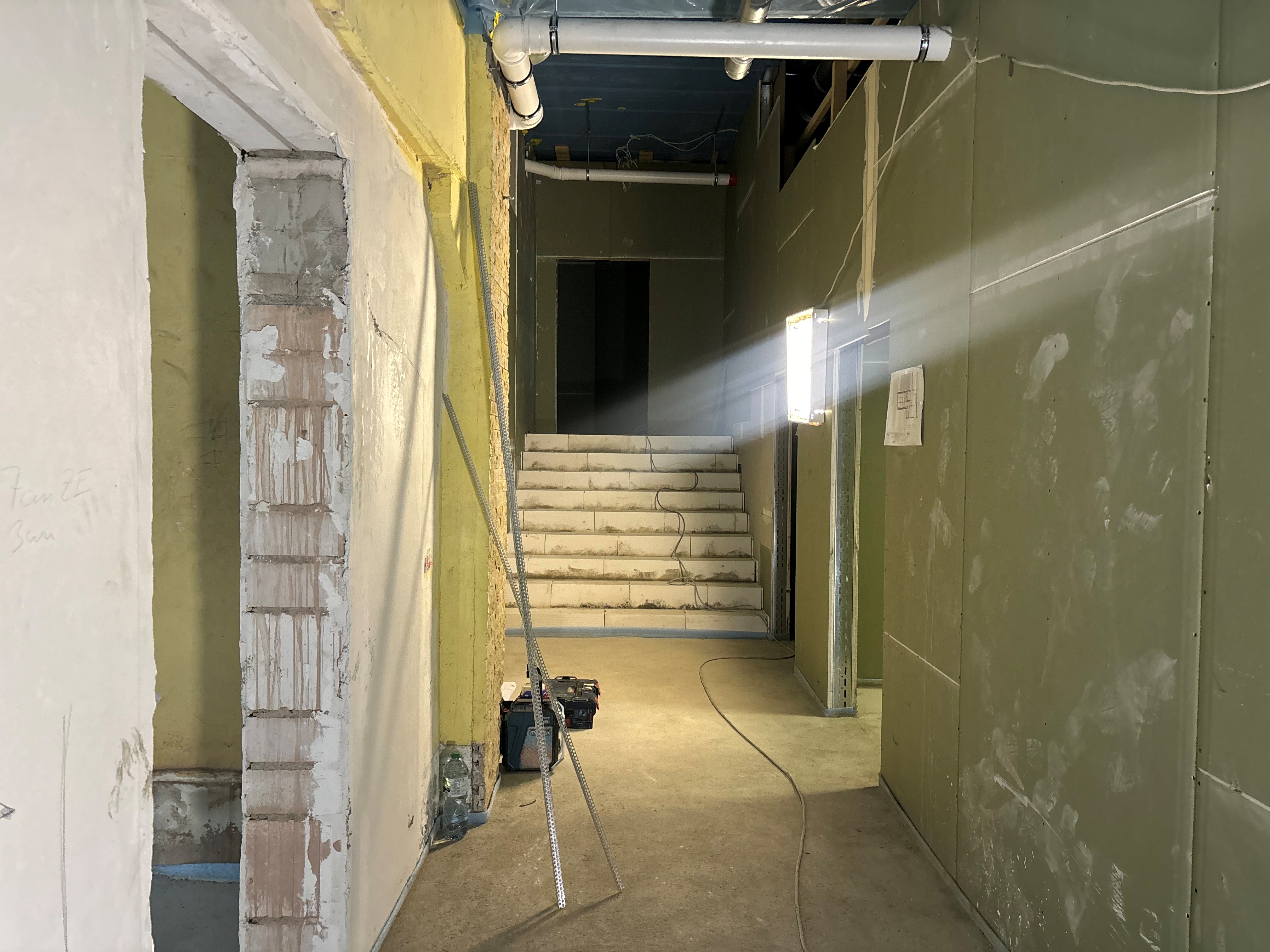

30. September 2025

Der Estrich ist trocken, die Bauarbeiten wurden wieder aufgenommen. Das künftige Damen-WC ist nicht mehr über eine Bautreppe erreichbar, sondern über eine neu angelegte, breite Besuchertreppe. Wenn die Wände verspachtelt und die Türzargen eingebaut sind, beginnt der Fliesenleger.

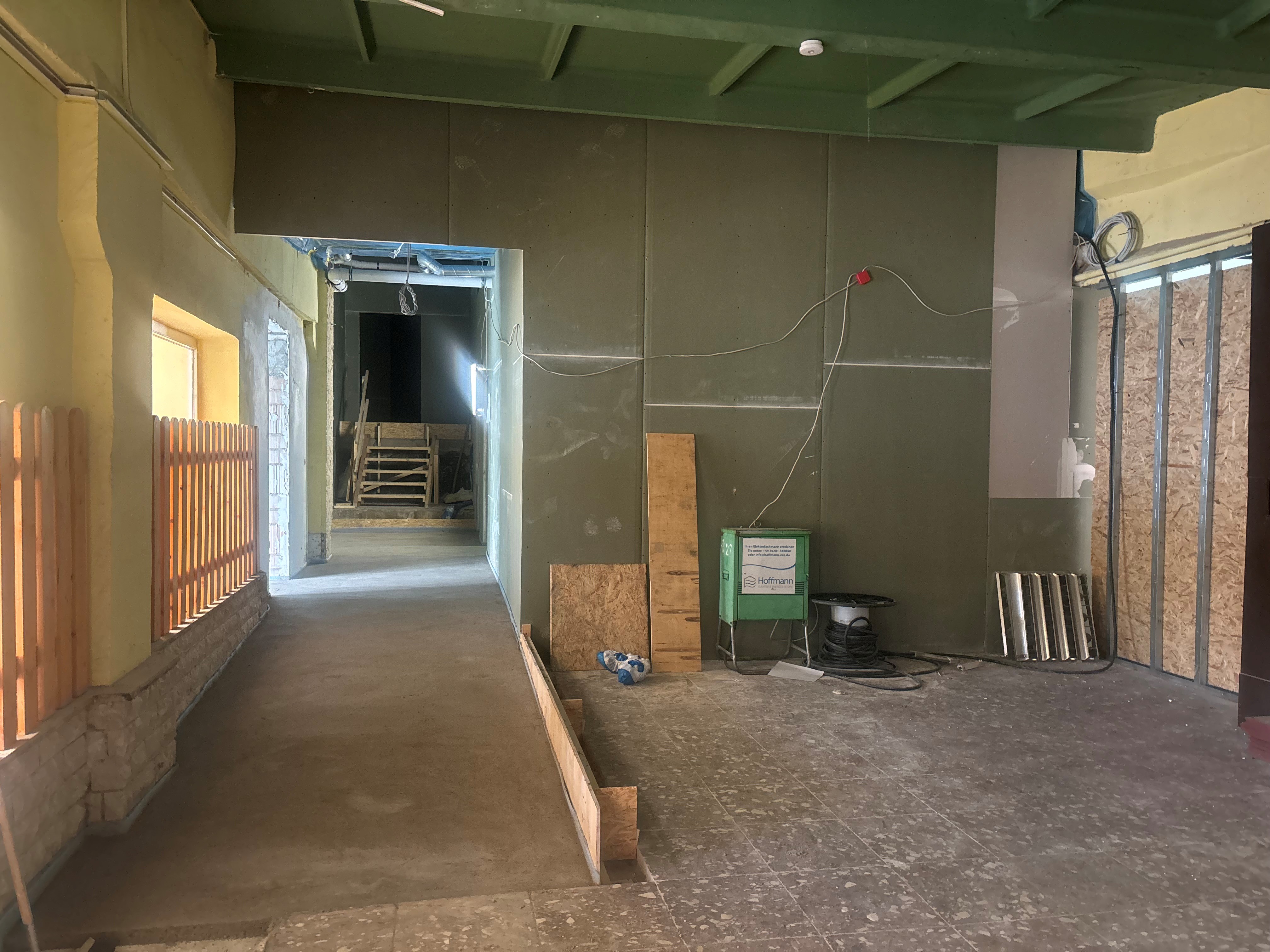

18. September 2025

Weite Teile des Trockenbaus sind abgeschlossen. Diese Woche wurde der Estrich verlegt, sobald er trocken genug ist, werden die Arbeiten fortgesetzt. Eine kleine Rampe führt in das Behinderten-WC (links), außerdem sind der Wickelraum und das Herren-WC ebenerdig zu erreichen. Die Damentoilette am Ende des Ganges wird über eine Treppe erreichbar sein,

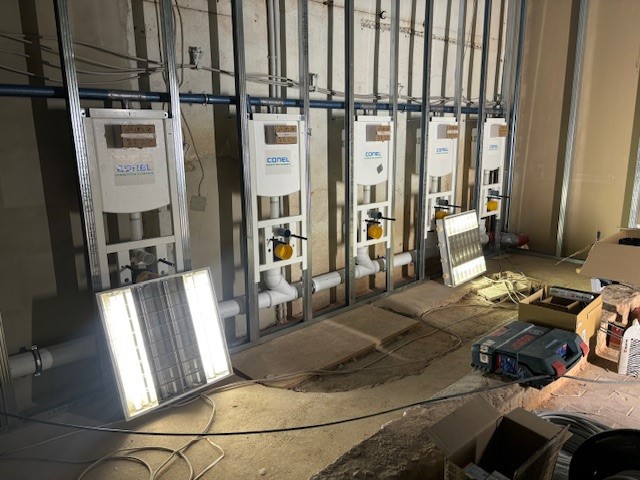

1. August 2025

Die Vorwandmodule für die Sanitäreinrichtung sind gestellt, auf dem Bild sieht man die künftige Damen-Toilette. Parallel sind Firmen für Trockenbau und Elektrik vor Ort, ebenso wie ein Tischler und andere Gewerke. Die Bauarbeiten kommen gut voran und liegen im Zeitplan.

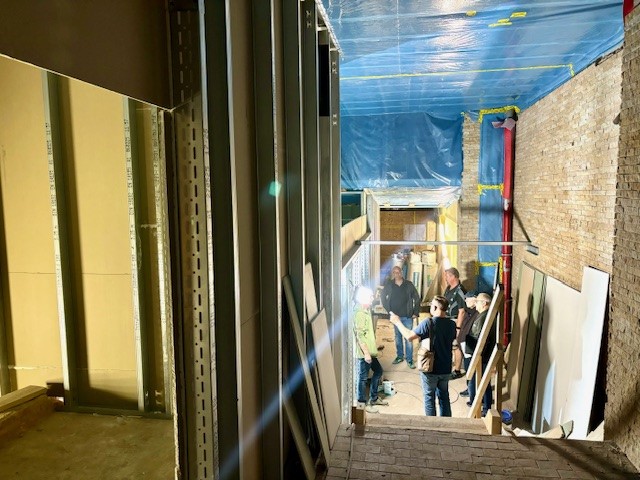

16. Juli 2025

Bauberatung im Alten Elefantenhaus. Der Trockenbauer kommt gut voran. In den kommenden Tagen werden die Vorwandmodule für die Sanitäreinrichtung gestellt, danach folgt die Elektroinstallation. Die Baumaßnahme liegt in der Zeit. Im Alten Elefantenhaus entsteht eine neue WC-Anlage mit Toiletten für Damen und Herren, ein barrierefreies WC und ein Wickelraum.

8. Juli 2025

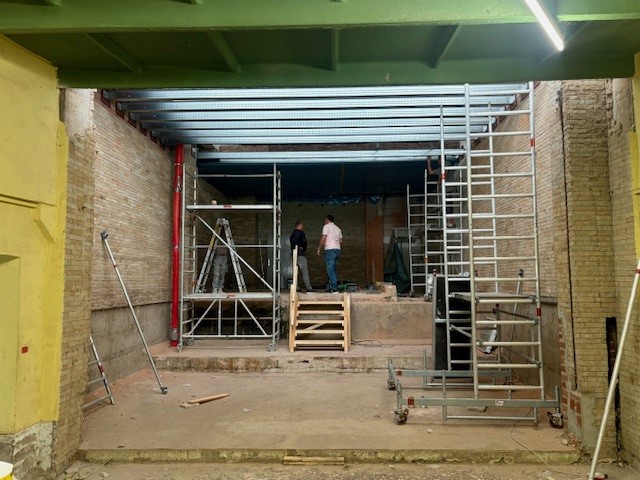

Nach zahlreichen, nach außen sichtbaren Arbeiten geht es jetzt auch im Innenbereich sichtbar voran. Nachdem alle bauvorbereitenden Maßnahmen abgeschossen wurden, ist nun die Trockenbaufirma im Einsatz. In einem ersten Schritt haben die Kollegen der Firma Brandt Trockenbau eine so genannte "Weitspannträgerdecke" eingezogen. Wenn diese gedämmt und fertig ist, geht es an ans Aufstellen der Wände.

19. Mai 2025

Das gerüst ist abgebaut, die Fassade fertig gestrichen. In Kürze wird es im Alten Elefantenhaus weitergehen - sowohl im Eingangsbereich als auch hinter der Bautür, im Bereich der künftigen Toilettenanlage. Die die Jugendlichen der Jugendberufsförderung Erfurt noch Zeit und Energie hatten, haben sie ihre Arbeit an der ehemaligen Gepardenanlage fortgesetzt und dort ebenfalls gestrichen. Wir bedanken uns herzlich für das Engagement der JBF, insbesondere den Auzubildenden und ihrem Ausbildungsleiter, sowie der Firma Farben Lehmann, die den Anstrich ebenfalls unterstütz hat!

13. Mai 2025

Die vorbereitenden Maßnahmen sind abgeschlossen. Teile der Fassade wurde ausgebessert und neu verputzt. Heute Morgen haben die Auszubildenden der Jugendberugfsförderung Erfurt (JBF) damit begonnen, die Fassade zu streichen.

29. April 2025

Die Vorarbeiten für die Fassadensanierung sind beinahe abgeschlossen: Das Gerüst steht, der Efeu wurde entfernt, Risse in der Fassade werden ausgebessert. Die Auszubildenenden der Jugendberufsförderung Erfurt (JBF) um Malermeister Steven Zimmer sind hochmotiviert und leisten ganze Arbeit.

25. April 2025

Am Alten Elefantenhaus wird ein Baugerüst aufgestellt. Der Eingangsbereich und Längsseite, die frühere Lauffläche der Nashörner, werden eingerüstet, damit die Auszubildenden der Jugendberufsförderung Erfurt die Wände ausbessern und die Fassade malern können.

23. April 2025

Heute haben die Arbeiten an der Fassade des Alten Elefantenhauses begonnen. Die Auszubildenden der Jugendberufsförderung Erfurt (JBF) werden Putz- und Malerarbeiten vornehmen. Aktuell wird die Fassade mit einem Hochdruckreiniger gereinigt, sobald diese Arbeiten abgeschlossen sind geht es an den Anstrich.

4. April 2025

Nachdem im Alten Elefantenhaus Baufreiheit geschaffen wurde, haben die Trockenbauarbeiten begonnen. Auf dem Bild sieht man das ehemalige Gehege der Frettchen. Dort wird künftig eine großzügige, rollstuhlgerechte und barrierefreie WC-Anlage bereitgestellt. Außerdem enstehen ein Wickelraum sowie Toilettenanlagen für Damen und Herren in ausreichender Menge.

29. Januar 2025

Wir sind nun stolze Besitzer von Autobahn-Leitplanken und das aus einem sehr guten Grund: Die Außenanlage des Alten Elefantenhauses soll für unsere Nashörner Stella und Lotti umfassend ertüchtigt werden. Sobald das Übergangsquartier für die tonnenschweren Tiere vorbereitet ist, findet der Umzug statt - wir nehmen euch mit. An dieser Stelle möchten wir gleich dreimal DANKE sagen: Die Städte Erfurt und Großrudestedt spendieren uns die Leitplanken und die Speditions- und Logistikfirma Emons sponsert uns deren Transport vom Bauhof in den Zoopark. UPDATE März/April 2025: Mittlerweile wurde eine bessere Lösung zur Unterbringung der Nashörner gefunden. Ungeachtet dessen im und am Haus Veränderungen geben. Die Arbeiten an der Toilettenanlage schreiten weiter voran und das Außengelände soll für die kommenden Jahre als Gastronomie-Sommerstandort dienen.

20. Januar 2025

Wir nutzen die kalten Wintertage und die tiefe Winterstarre einiger tierischer Bewohner und ertüchtigen unser Altes Elefantenhaus. Im vorderen Bereich, dort wo vor Jahren das sog. Hasendorf war, entsteht hinter diesen Holzspanplatten eine moderne Toilettenanlage mit einem barrierefreien WC und einer Wickelstation für die kleinsten Zoobesucher. Deshalb ist der obere Eingang derzeit für Besuchende geschlossen. Wir bitten euch, die untere Tür zu nutzen, um bspw. die VIETNAMAZING Ausstellung zu besuchen. Wie es mit dem ehemaligen Elefantenhaus weitergeht, erfahrt ihr bald.
